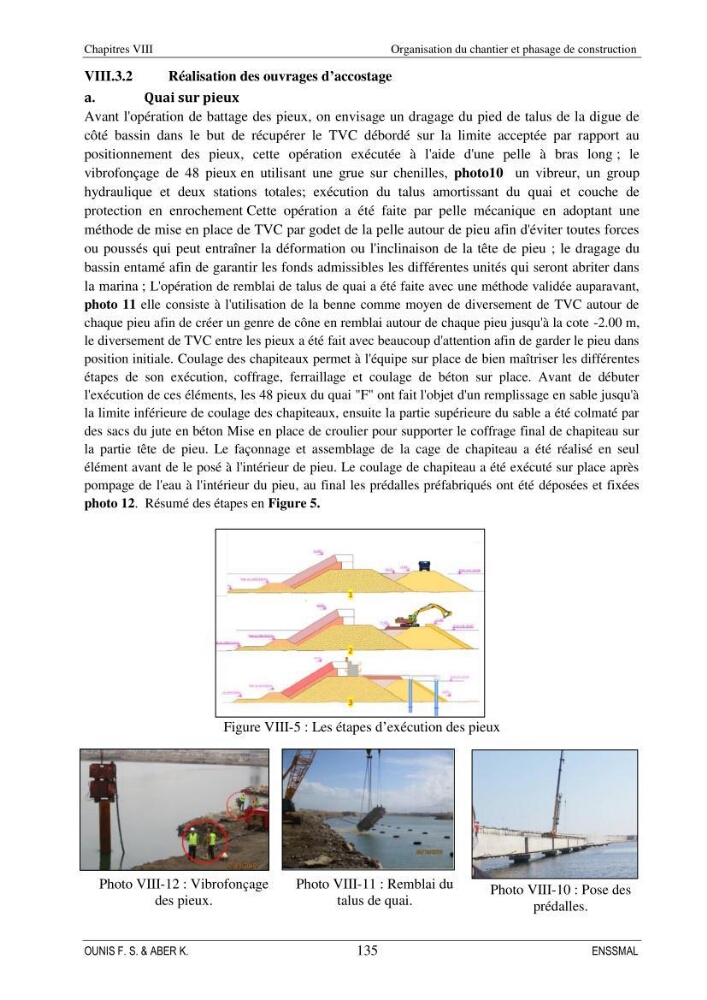

Chapitres VIII
Organisation du chantier et phasage de construction
OUNIS F. S. & ABER K.
135
ENSSMAL
VIII.3.2
Réalisation des ouvrages d’accostage
a.
Quai sur pieux
Avant l'opération de battage des pieux, on envisage un dragage du pied de talus de la digue de
côté bassin dans le but de récupérer le TVC débordé sur la limite acceptée par rapport au
positionnement des pieux, cette opération exécutée à l'aide d'une pelle à bras long ; le
vibrofonçage de 48 pieux en utilisant une grue sur chenilles, photo10 un vibreur, un group
hydraulique et deux stations totales; exécution du talus amortissant du quai et couche de
protection en enrochement Cette opération a été faite par pelle mécanique en adoptant une
méthode de mise en place de TVC par godet de la pelle autour de pieu afin d'éviter toutes forces
ou poussés qui peut entraîner la déformation ou l'inclinaison de la tête de pieu ; le dragage du
bassin entamé afin de garantir les fonds admissibles les différentes unités qui seront abriter dans
la marina ; L'opération de remblai de talus de quai a été faite avec une méthode validée auparavant,
photo 11 elle consiste à l'utilisation de la benne comme moyen de diversement de TVC autour de
chaque pieu afin de créer un genre de cône en remblai autour de chaque pieu jusqu'à la cote -2.00 m,
le diversement de TVC entre les pieux a été fait avec beaucoup d'attention afin de garder le pieu dans
position initiale. Coulage des chapiteaux permet à l'équipe sur place de bien maîtriser les différentes
étapes de son exécution, coffrage, ferraillage et coulage de béton sur place. Avant de débuter
l'exécution de ces éléments, les 48 pieux du quai "F" ont fait l'objet d'un remplissage en sable jusqu'à
la limite inférieure de coulage des chapiteaux, ensuite la partie supérieure du sable a été colmaté par
des sacs du jute en béton Mise en place de croulier pour supporter le coffrage final de chapiteau sur
la partie tête de pieu. Le façonnage et assemblage de la cage de chapiteau a été réalisé en seul
élément avant de le posé à l'intérieur de pieu. Le coulage de chapiteau a été exécuté sur place après
pompage de l'eau à l'intérieur du pieu, au final les prédalles préfabriqués ont été déposées et fixées
photo 12. Résumé des étapes en Figure 5.
Figure VIII-5 : Les étapes d’exécution des pieux
Photo VIII-10 : Pose des
prédalles.
Photo VIII-12 : Vibrofonçage
des pieux.
Photo VIII-11 : Remblai du
talus de quai.
Organisation du chantier et phasage de construction
OUNIS F. S. & ABER K.
135
ENSSMAL
VIII.3.2
Réalisation des ouvrages d’accostage
a.
Quai sur pieux
Avant l'opération de battage des pieux, on envisage un dragage du pied de talus de la digue de
côté bassin dans le but de récupérer le TVC débordé sur la limite acceptée par rapport au
positionnement des pieux, cette opération exécutée à l'aide d'une pelle à bras long ; le
vibrofonçage de 48 pieux en utilisant une grue sur chenilles, photo10 un vibreur, un group
hydraulique et deux stations totales; exécution du talus amortissant du quai et couche de
protection en enrochement Cette opération a été faite par pelle mécanique en adoptant une
méthode de mise en place de TVC par godet de la pelle autour de pieu afin d'éviter toutes forces
ou poussés qui peut entraîner la déformation ou l'inclinaison de la tête de pieu ; le dragage du
bassin entamé afin de garantir les fonds admissibles les différentes unités qui seront abriter dans
la marina ; L'opération de remblai de talus de quai a été faite avec une méthode validée auparavant,
photo 11 elle consiste à l'utilisation de la benne comme moyen de diversement de TVC autour de
chaque pieu afin de créer un genre de cône en remblai autour de chaque pieu jusqu'à la cote -2.00 m,
le diversement de TVC entre les pieux a été fait avec beaucoup d'attention afin de garder le pieu dans
position initiale. Coulage des chapiteaux permet à l'équipe sur place de bien maîtriser les différentes
étapes de son exécution, coffrage, ferraillage et coulage de béton sur place. Avant de débuter
l'exécution de ces éléments, les 48 pieux du quai "F" ont fait l'objet d'un remplissage en sable jusqu'à
la limite inférieure de coulage des chapiteaux, ensuite la partie supérieure du sable a été colmaté par
des sacs du jute en béton Mise en place de croulier pour supporter le coffrage final de chapiteau sur
la partie tête de pieu. Le façonnage et assemblage de la cage de chapiteau a été réalisé en seul
élément avant de le posé à l'intérieur de pieu. Le coulage de chapiteau a été exécuté sur place après
pompage de l'eau à l'intérieur du pieu, au final les prédalles préfabriqués ont été déposées et fixées
photo 12. Résumé des étapes en Figure 5.
Figure VIII-5 : Les étapes d’exécution des pieux
Photo VIII-10 : Pose des
prédalles.
Photo VIII-12 : Vibrofonçage
des pieux.
Photo VIII-11 : Remblai du
talus de quai.
