Chapitres VIII
Organisation du chantier et phasage de construction
OUNIS F. S. & ABER K.
134
ENSSMAL
VIII.3.1
Réalisation des ouvrages de protection

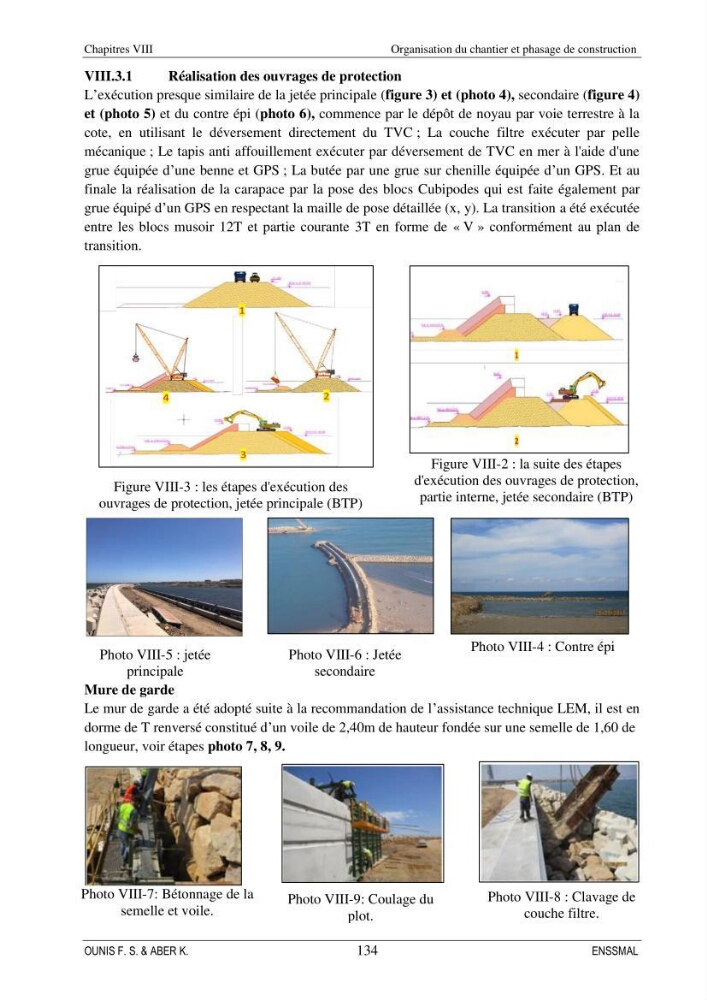

L’exécution presque similaire de la jetée principale (figure 3) et (photo 4), secondaire (figure 4)
et (photo 5) et du contre épi (photo 6), commence par le dépôt de noyau par voie terrestre à la
cote, en utilisant le déversement directement du TVC ; La couche filtre exécuter par pelle
mécanique ; Le tapis anti affouillement exécuter par déversement de TVC en mer à l'aide d'une
grue équipée d’une benne et GPS ; La butée par une grue sur chenille équipée d’un GPS. Et au
finale la réalisation de la carapace par la pose des blocs Cubipodes qui est faite également par
grue équipé d’un GPS en respectant la maille de pose détaillée (x, y). La transition a été exécutée
entre les blocs musoir 12T et partie courante 3T en forme de « V » conformément au plan de
transition.
Mure de garde
Le mur de garde a été adopté suite à la recommandation de l’assistance technique LEM, il est en
dorme de T renversé constitué d’un voile de 2,40m de hauteur fondée sur une semelle de 1,60 de
longueur, voir étapes photo 7, 8, 9.
Figure VIII-3 : les étapes d'exécution des
ouvrages de protection, jetée principale (BTP)
Figure VIII-2 : la suite des étapes
d'exécution des ouvrages de protection,
partie interne, jetée secondaire (BTP)
Photo VIII-5 : jetée
principale
Photo VIII-6 : Jetée
secondaire
Photo VIII-4 : Contre épi
Photo VIII-8 : Clavage de
couche filtre.
Photo VIII-9: Coulage du
plot.
Photo VIII-7: Bétonnage de la
semelle et voile.
