Chapitre III
Solution de protection et aménagement
30

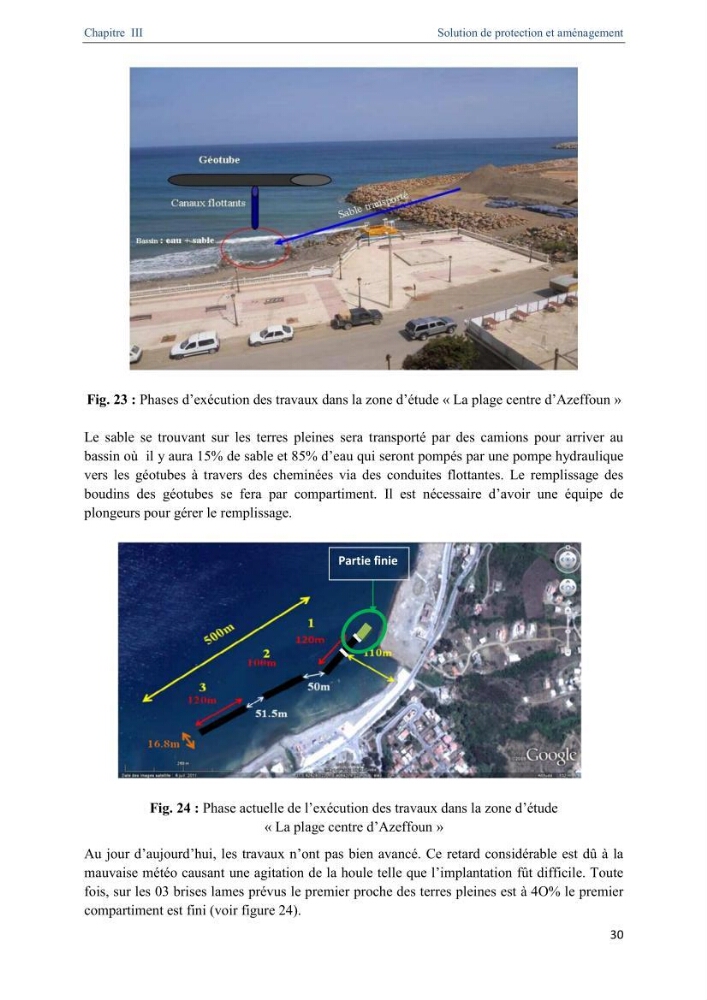

Fig. 23 : Phases d’exécution des travaux dans la zone d’étude « La plage centre d’Azeffoun »
Le sable se trouvant sur les terres pleines sera transporté par des camions pour arriver au
bassin où il y aura 15% de sable et 85% d’eau qui seront pompés par une pompe hydraulique
vers les géotubes à travers des cheminées via des conduites flottantes. Le remplissage des
boudins des géotubes se fera par compartiment. Il est nécessaire d’avoir une équipe de
plongeurs pour gérer le remplissage.
Fig. 24 : Phase actuelle de l’exécution des travaux dans la zone d’étude
« La plage centre d’Azeffoun »
Au jour d’aujourd’hui, les travaux n’ont pas bien avancé. Ce retard considérable est dû à la
mauvaise météo causant une agitation de la houle telle que l’implantation fût difficile. Toute
fois, sur les 03 brises lames prévus le premier proche des terres pleines est à 4O% le premier
compartiment est fini (voir figure 24).
Partie finie
Solution de protection et aménagement
30
Fig. 23 : Phases d’exécution des travaux dans la zone d’étude « La plage centre d’Azeffoun »
Le sable se trouvant sur les terres pleines sera transporté par des camions pour arriver au
bassin où il y aura 15% de sable et 85% d’eau qui seront pompés par une pompe hydraulique
vers les géotubes à travers des cheminées via des conduites flottantes. Le remplissage des
boudins des géotubes se fera par compartiment. Il est nécessaire d’avoir une équipe de
plongeurs pour gérer le remplissage.
Fig. 24 : Phase actuelle de l’exécution des travaux dans la zone d’étude
« La plage centre d’Azeffoun »
Au jour d’aujourd’hui, les travaux n’ont pas bien avancé. Ce retard considérable est dû à la
mauvaise météo causant une agitation de la houle telle que l’implantation fût difficile. Toute
fois, sur les 03 brises lames prévus le premier proche des terres pleines est à 4O% le premier
compartiment est fini (voir figure 24).
Partie finie
