Chapitre V
Suivi et état d’avancement des travaux de réalisation des géotubes
101

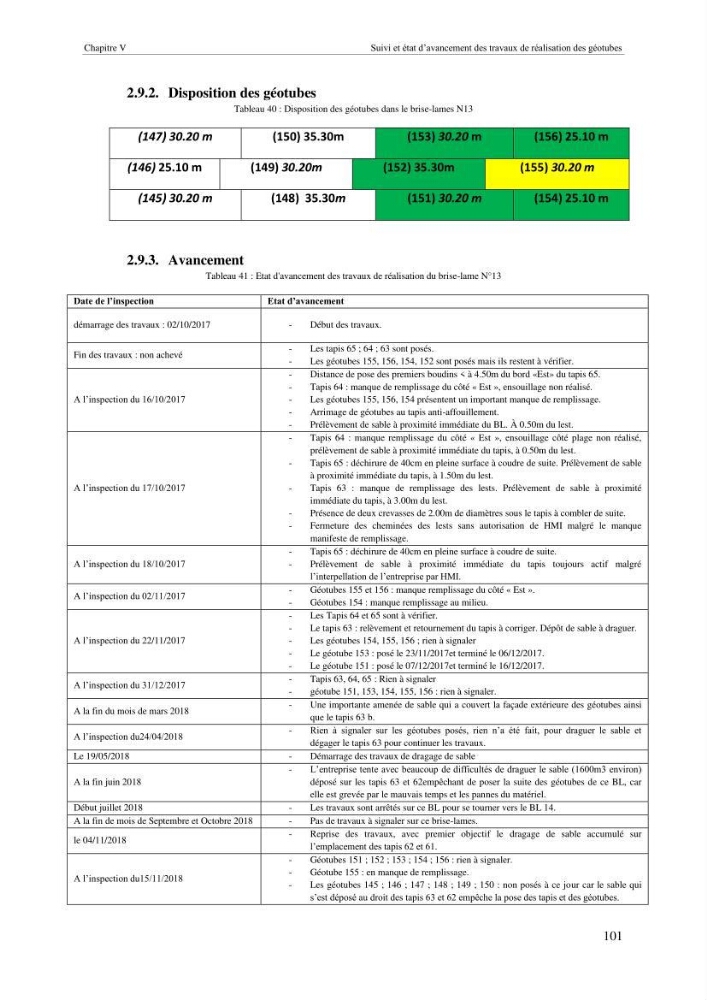

2.9.2. Disposition des géotubes
Tableau 40 : Disposition des géotubes dans le brise-lames N13
(147) 30.20 m
(150) 35.30m
(153) 30.20 m
(156) 25.10 m
(146) 25.10 m
(149) 30.20m
(152) 35.30m
(155) 30.20 m
(145) 30.20 m
(148) 35.30m
(151) 30.20 m
(154) 25.10 m
2.9.3. Avancement
Tableau 41 : Etat d'avancement des travaux de réalisation du brise-lame N°13
Date de l’inspection
Etat d’avancement
démarrage des travaux : 02/10/2017
-
Début des travaux.
Fin des travaux : non achevé
-
Les tapis 65 ; 64 ; 63 sont posés.
-
Les géotubes 155, 156, 154, 152 sont posés mais ils restent à vérifier.
A l’inspection du 16/10/2017
-
Distance de pose des premiers boudins < à 4.50m du bord «Est» du tapis 65.
-
Tapis 64 : manque de remplissage du côté « Est », ensouillage non réalisé.
-
Les géotubes 155, 156, 154 présentent un important manque de remplissage.
-
Arrimage de géotubes au tapis anti-affouillement.
-
Prélèvement de sable à proximité immédiate du BL. À 0.50m du lest.
A l’inspection du 17/10/2017
-
Tapis 64 : manque remplissage du côté « Est », ensouillage côté plage non réalisé,
prélèvement de sable à proximité immédiate du tapis, à 0.50m du lest.
-
Tapis 65 : déchirure de 40cm en pleine surface à coudre de suite. Prélèvement de sable
à proximité immédiate du tapis, à 1.50m du lest.
-
Tapis 63 : manque de remplissage des lests. Prélèvement de sable à proximité
immédiate du tapis, à 3.00m du lest.
-
Présence de deux crevasses de 2.00m de diamètres sous le tapis à combler de suite.
-
Fermeture des cheminées des lests sans autorisation de HMI malgré le manque
manifeste de remplissage.
A l’inspection du 18/10/2017
-
Tapis 65 : déchirure de 40cm en pleine surface à coudre de suite.
-
Prélèvement de sable à proximité immédiate du tapis toujours actif malgré
l’interpellation de l’entreprise par HMI.
A l’inspection du 02/11/2017
-
Géotubes 155 et 156 : manque remplissage du côté « Est ».
-
Géotubes 154 : manque remplissage au milieu.
A l’inspection du 22/11/2017
-
Les Tapis 64 et 65 sont à vérifier.
-
Le tapis 63 : relèvement et retournement du tapis à corriger. Dépôt de sable à draguer.
-
Les géotubes 154, 155, 156 ; rien à signaler
-
Le géotube 153 : posé le 23/11/2017et terminé le 06/12/2017.
-
Le géotube 151 : posé le 07/12/2017et terminé le 16/12/2017.
A l’inspection du 31/12/2017
-
Tapis 63, 64, 65 : Rien à signaler
-
géotube 151, 153, 154, 155, 156 : rien à signaler.
A la fin du mois de mars 2018
-
Une importante amenée de sable qui a couvert la façade extérieure des géotubes ainsi
que le tapis 63 b.
A l’inspection du24/04/2018
-
Rien à signaler sur les géotubes posés, rien n’a été fait, pour draguer le sable et
dégager le tapis 63 pour continuer les travaux.
Le 19/05/2018
-
Démarrage des travaux de dragage de sable
A la fin juin 2018
-
L’entreprise tente avec beaucoup de difficultés de draguer le sable (1600m3 environ)
déposé sur les tapis 63 et 62empêchant de poser la suite des géotubes de ce BL, car
elle est grevée par le mauvais temps et les pannes du matériel.
Début juillet 2018
-
Les travaux sont arrêtés sur ce BL pour se tourner vers le BL 14.
A la fin de mois de Septembre et Octobre 2018
-
Pas de travaux à signaler sur ce brise-lames.
le 04/11/2018
-
Reprise des travaux, avec premier objectif le dragage de sable accumulé sur
l’emplacement des tapis 62 et 61.
A l’inspection du15/11/2018
-
Géotubes 151 ; 152 ; 153 ; 154 ; 156 : rien à signaler.
-
Géotube 155 : en manque de remplissage.
-
Les géotubes 145 ; 146 ; 147 ; 148 ; 149 ; 150 : non posés à ce jour car le sable qui
s’est déposé au droit des tapis 63 et 62 empêche la pose des tapis et des géotubes.
