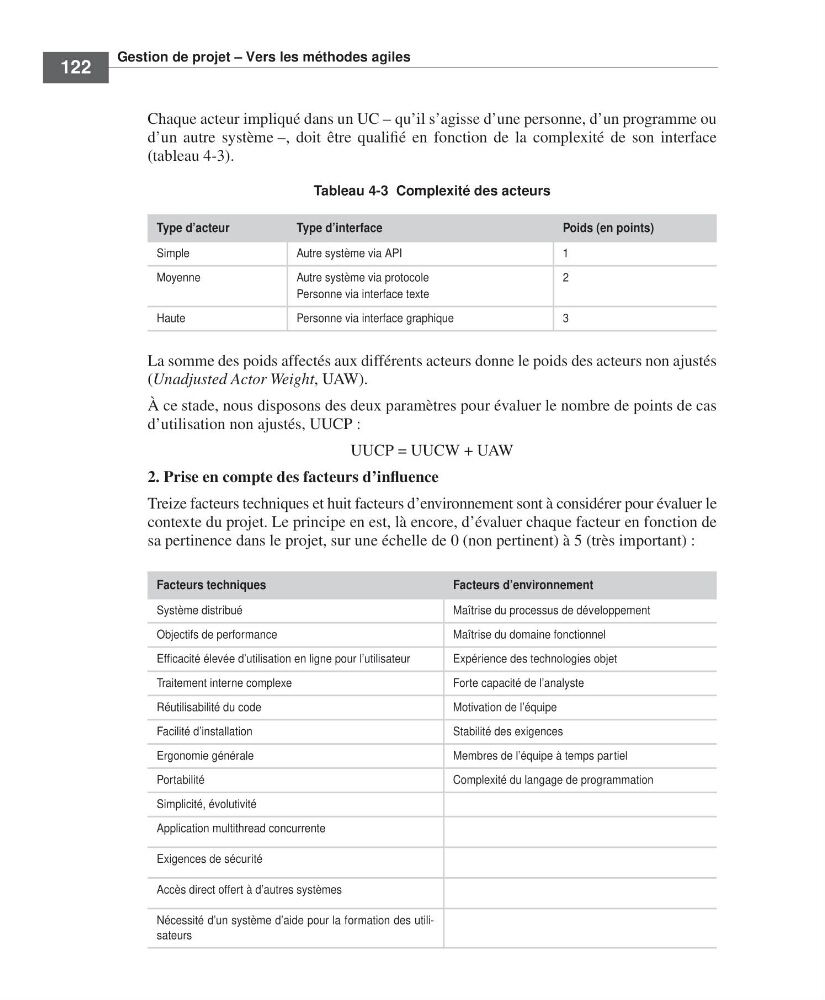

Gestion de projet – Vers les méthodes agiles
122
Chaque acteur impliqué dans un UC – qu’il s’agisse d’une personne, d’un programme ou
d’un autre système –, doit être qualifié en fonction de la complexité de son interface
(tableau 4-3).
La somme des poids affectés aux différents acteurs donne le poids des acteurs non ajustés
(Unadjusted Actor Weight, UAW).
À ce stade, nous disposons des deux paramètres pour évaluer le nombre de points de cas
d’utilisation non ajustés, UUCP :
UUCP = UUCW + UAW
2. Prise en compte des facteurs d’influence
Treize facteurs techniques et huit facteurs d’environnement sont à considérer pour évaluer le
contexte du projet. Le principe en est, là encore, d’évaluer chaque facteur en fonction de
sa pertinence dans le projet, sur une échelle de 0 (non pertinent) à 5 (très important) :
Tableau 4-3 Complexité des acteurs
Type d’acteur
Type d’interface
Poids (en points)
Simple
Autre système via API
1
Moyenne
Autre système via protocole
Personne via interface texte
2
Haute
Personne via interface graphique
3
Facteurs techniques
Facteurs d’environnement
Système distribué
Maîtrise du processus de développement
Objectifs de performance
Maîtrise du domaine fonctionnel
Efficacité élevée d’utilisation en ligne pour l’utilisateur
Expérience des technologies objet
Traitement interne complexe
Forte capacité de l’analyste
Réutilisabilité du code
Motivation de l’équipe
Facilité d’installation
Stabilité des exigences
Ergonomie générale
Membres de l’équipe à temps partiel
Portabilité
Complexité du langage de programmation
Simplicité, évolutivité
Application multithread concurrente
Exigences de sécurité
Accès direct offert à d’autres systèmes
Nécessité d’un système d’aide pour la formation des utilisateurs
GestProjInform Livre Page 122 Vendredi, 3. avril 2009 12:07 12
