Chapitre V
Suivi et état d’avancement des travaux de réalisation des géotubes
90
Introduction
La direction des travaux publics de la wilaya d’Alger a confié au bureau d’études «Hydro
Marine Ingénierie – HMI », les prestations de suivi et de contrôle des travaux de la protection du
rivage marin de la résidence Sahel (Club des Pins) sur une distance de 3 km sur une durée de 34 mois,
confié au groupement d’entreprises Meditram-Amenhyd.
Le suivi des travaux permet d’être au courant de tout ce qui se passe autour du chantier, un
suivi offre la possibilité d’assurer la gestion des délais, s’assurer de la conformité entre les documents
et l’exécution des travaux. Le suivi permet également de gérer la gestion financière du chantier, c’est
aussi une étape importante afin d’organiser les approvisionnements, cette opération est obligatoire afin
d’assurer que le projet n’a aucun impact sur l’environnement et la sécurité des ouvriers et des voisins.
Le présent chapitre décrit succinctement les aspects liés à la réalisation du projet depuis son
début et jusqu’au le mois d’Avril 2019 (Situation physique du projet, avancement, événements
particuliers, qualité de mise en œuvre, etc…). L’état de chaque brise-lame et ces constituants
(géotubes, tapis anti-affouillement) sera présenté. Chaque brise-lame est composé de 05 tapis antiaffouillement et un ensemble de géotubes disposés selon 03 rangées chaque rangée comporte 04
géotubes, décrits dans la figure suivante.

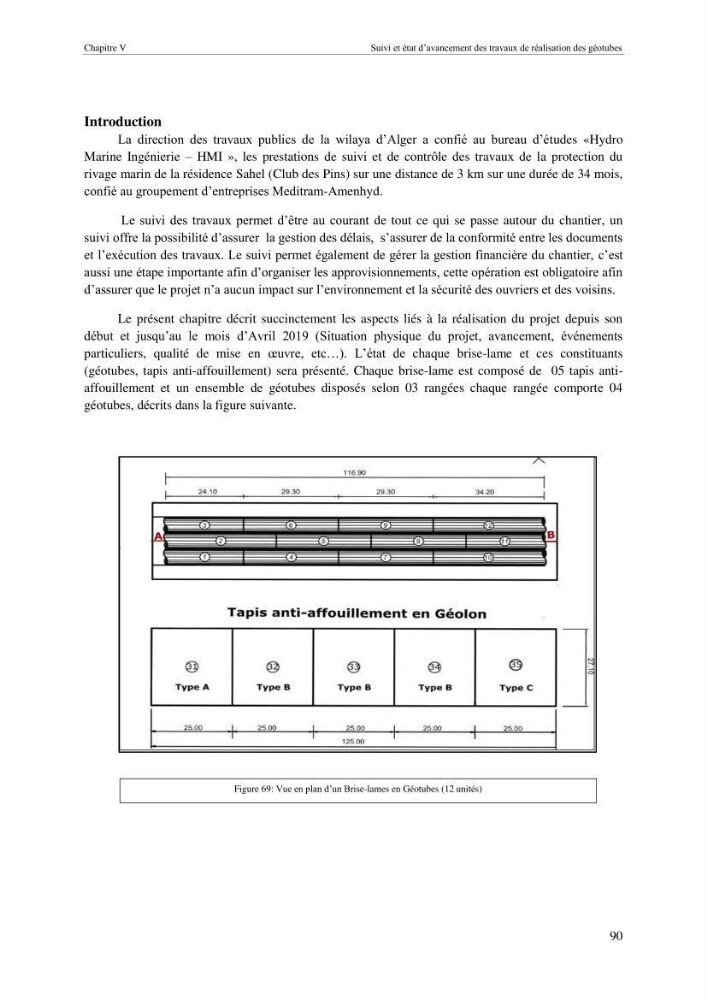

Figure 69: Vue en plan d’un Brise-lames en Géotubes (12 unités)
Suivi et état d’avancement des travaux de réalisation des géotubes
90
Introduction
La direction des travaux publics de la wilaya d’Alger a confié au bureau d’études «Hydro
Marine Ingénierie – HMI », les prestations de suivi et de contrôle des travaux de la protection du
rivage marin de la résidence Sahel (Club des Pins) sur une distance de 3 km sur une durée de 34 mois,
confié au groupement d’entreprises Meditram-Amenhyd.
Le suivi des travaux permet d’être au courant de tout ce qui se passe autour du chantier, un
suivi offre la possibilité d’assurer la gestion des délais, s’assurer de la conformité entre les documents
et l’exécution des travaux. Le suivi permet également de gérer la gestion financière du chantier, c’est
aussi une étape importante afin d’organiser les approvisionnements, cette opération est obligatoire afin
d’assurer que le projet n’a aucun impact sur l’environnement et la sécurité des ouvriers et des voisins.
Le présent chapitre décrit succinctement les aspects liés à la réalisation du projet depuis son
début et jusqu’au le mois d’Avril 2019 (Situation physique du projet, avancement, événements
particuliers, qualité de mise en œuvre, etc…). L’état de chaque brise-lame et ces constituants
(géotubes, tapis anti-affouillement) sera présenté. Chaque brise-lame est composé de 05 tapis antiaffouillement et un ensemble de géotubes disposés selon 03 rangées chaque rangée comporte 04
géotubes, décrits dans la figure suivante.
Figure 69: Vue en plan d’un Brise-lames en Géotubes (12 unités)
