Chapitre V
Suivi et état d’avancement des travaux de réalisation des géotubes
100
2.8.2. Avancement
Tableau 39: Etat d'avancement des travaux de réalisation du brise-lame N°06
Date de l’inspection
Etat d’avancement
démarrage des travaux : 20/07/2017
-
Début des travaux.
Fin des travaux : n’a pas été encore constatée
-
Tous les tapis ont été posés.
-
Tous les géotubes sont posés.
A l’inspection du 28/09/2017
-
Le géotube 63 est en cours de remplissage.
-
Les géotube 62, 68, 69, 70, 71, 72 sont terminés et fermés.
-
Le géotube 61 est en cours de finition.
-
Les géotubes64, 65, 66, 67 sont à finir.
A l’inspection du 16/10/2017
-
Le tapis 64 : manque de remplissage leste à l’Est sur 3ml, ensouillage non réalisé.
-
Arrimage de géotube au tapis anti-affouillement.
-
Distance de pose des boudins par rapport à l’extrémité «Est» du BL < 0 4.50m.
-
Pompage de sable à proximité immédiate du BL (0.40m). INJONCTION DE HMI
d’arrêter cette pratique immédiatement, au vu du risque de démarrer un affouillement.
À l’inspection du 18/10/2017
-
Géotube 65 : réouverture de déchirure cousue antérieurement, à coudre de suite et faire
l’appoint de sable.
-
Géotube 63 : il faut faire l’appoint de sable au droit de la cheminée côté « ouest ».
-
Géotube 61 : il faut faire l’appoint de sable au droit des cheminées.
-
La qualité médiocre des coutures, signalée le 17/08/2017 est toujours d’actualité.
L’entreprise n’a pas amélioré la situation, d’où la réouverture de certaines déchirures.
À l’inspection du 22/10/2017
-
Géotube 65 : réparer la réouverture de déchirure cousue antérieurement, et faire
l’appoint de sable.
-
Géotube 63 : rien à signaler, à fermer.
-
Géotube 61 : il faut faire l’appoint de sable au droit des cheminées.
A la fin des mois ; Décembre 2017, Janvier
2018, Février 2018, Mars 2018 et Avril 2018
-
les réserves des géotubes 61 et 65 n’ont pas été levées.
A l’inspection du 09/05/2018
-
Les géotubes 61 et 65 sont à remplacer.
-
Le reste des géotubes : rien à signaler.
Ces dommages pourraient être aggravés par le mauvais temps de la période hivernale
A la fin juin 2018
-
Rien n’a changé sur ce BL.
A la fin des mois ; Juillet, Aout, Septembre, et
Octobre de l’année 2018
-
Pas d’autres dégâts ou des travaux à signaler sur ce brise-lames.
A l’inspection du 15 /11/2018
-
Le géotubes N° 65 est à remplacer.
-
Le géotube N° 61 est en manque de remplissage.
A la fin des mois ; novembre 2018, Décembre
2018, Janvier 2019
-
Pas de travaux à signaler sur ce brise-lames.
A l’inspection du 17 /02/2019
-
Le Géotubes 65 est à remplacer.
-
Le géotube n° 61 : affaissement constaté.
A la fin des mois; Février, Mars, Avril de
l’année 2019
-
Pas de travaux à signaler sur ce brise-lames.
2.9. Brise-lames numéro 13
2.9.1. Disposition des tapis

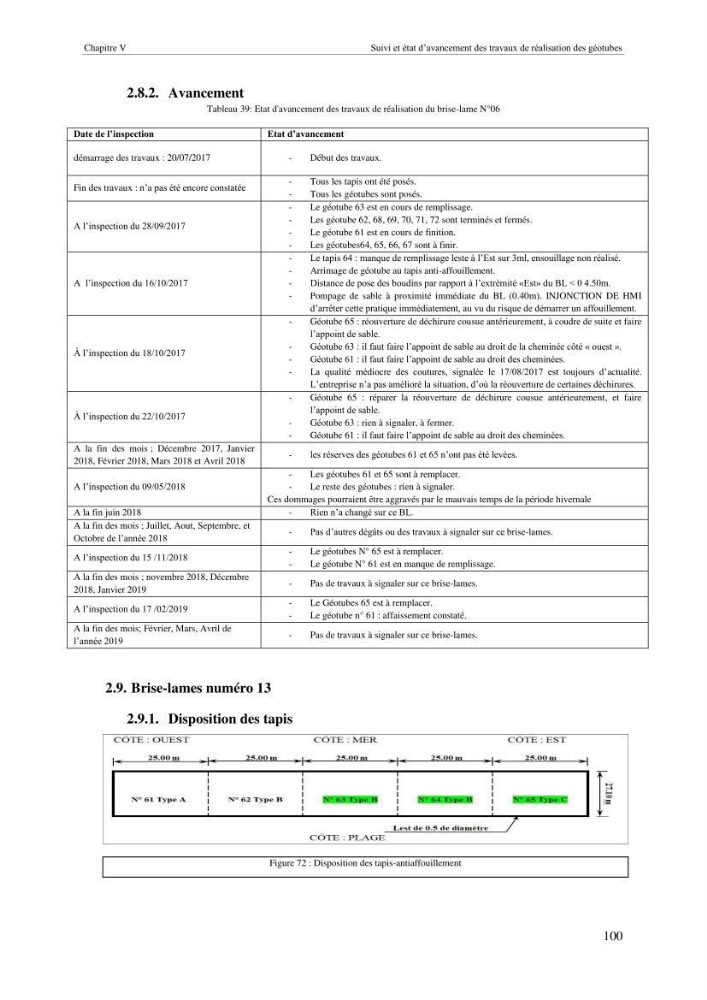

Figure 72 : Disposition des tapis-antiaffouillement
Précédent

Travaux de protection du rivage marin de la résidence Sahel Club des Pins: - 118/135
