Chapitre V
Suivi et état d’avancement des travaux de réalisation des géotubes
97
2.5. Brise-lames numéro 02
2.5.1. Disposition des géotubes

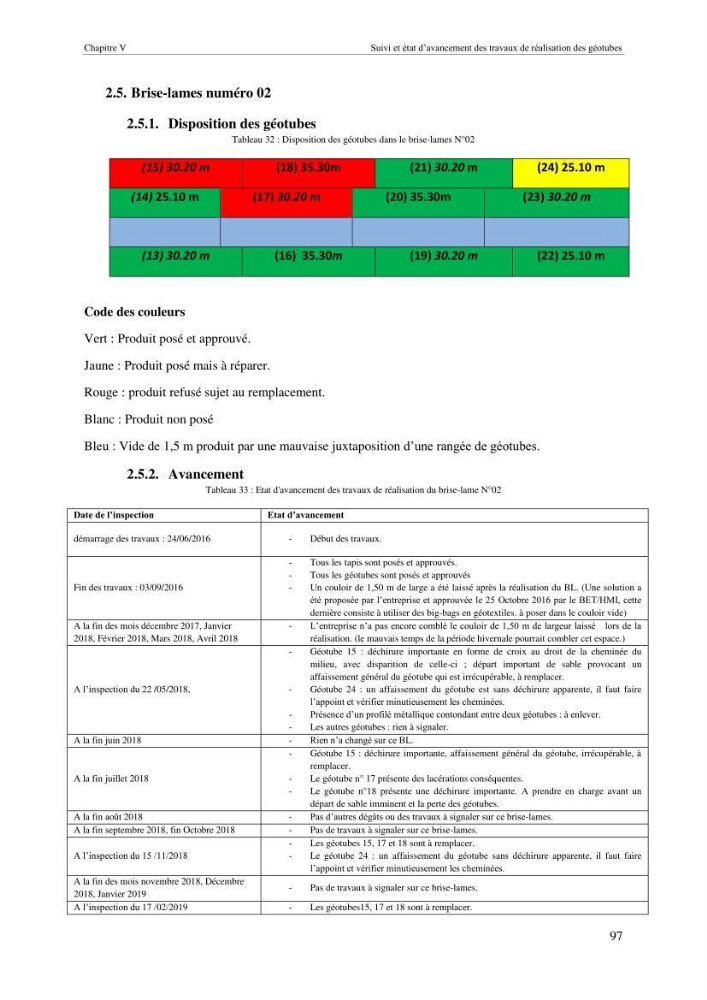

Tableau 32 : Disposition des géotubes dans le brise-lames N°02
(15) 30.20 m
(18) 35.30m
(21) 30.20 m
(24) 25.10 m
(14) 25.10 m
(17) 30.20 m
(20) 35.30m
(23) 30.20 m
(13) 30.20 m
(16) 35.30m
(19) 30.20 m
(22) 25.10 m
Code des couleurs
Vert : Produit posé et approuvé.
Jaune : Produit posé mais à réparer.
Rouge : produit refusé sujet au remplacement.
Blanc : Produit non posé
Bleu : Vide de 1,5 m produit par une mauvaise juxtaposition d’une rangée de géotubes.
2.5.2. Avancement
Tableau 33 : Etat d'avancement des travaux de réalisation du brise-lame N°02
Date de l’inspection
Etat d’avancement
démarrage des travaux : 24/06/2016
-
Début des travaux.
Fin des travaux : 03/09/2016
-
Tous les tapis sont posés et approuvés.
-
Tous les géotubes sont posés et approuvés
-
Un couloir de 1,50 m de large a été laissé après la réalisation du BL. (Une solution a
été proposée par l’entreprise et approuvée le 25 Octobre 2016 par le BET/HMI, cette
dernière consiste à utiliser des big-bags en géotextiles. à poser dans le couloir vide)
A la fin des mois décembre 2017, Janvier
2018, Février 2018, Mars 2018, Avril 2018
-
L’entreprise n’a pas encore comblé le couloir de 1,50 m de largeur laissé lors de la
réalisation. (le mauvais temps de la période hivernale pourrait combler cet espace.)
A l’inspection du 22 /05/2018,
-
Géotube 15 : déchirure importante en forme de croix au droit de la cheminée du
milieu, avec disparition de celle-ci ; départ important de sable provocant un
affaissement général du géotube qui est irrécupérable, à remplacer.
-
Géotube 24 : un affaissement du géotube est sans déchirure apparente, il faut faire
l’appoint et vérifier minutieusement les cheminées.
-
Présence d’un profilé métallique contondant entre deux géotubes : à enlever.
-
Les autres géotubes : rien à signaler.
A la fin juin 2018
-
Rien n’a changé sur ce BL.
A la fin juillet 2018
-
Géotube 15 : déchirure importante, affaissement général du géotube, irrécupérable, à
remplacer.
-
Le géotube n° 17 présente des lacérations conséquentes.
-
Le géotube n°18 présente une déchirure importante. A prendre en charge avant un
départ de sable imminent et la perte des géotubes.
A la fin août 2018
-
Pas d’autres dégâts ou des travaux à signaler sur ce brise-lames.
A la fin septembre 2018, fin Octobre 2018
-
Pas de travaux à signaler sur ce brise-lames.
A l’inspection du 15 /11/2018
-
Les géotubes 15, 17 et 18 sont à remplacer.
-
Le géotube 24 : un affaissement du géotube sans déchirure apparente, il faut faire
l’appoint et vérifier minutieusement les cheminées.
A la fin des mois novembre 2018, Décembre
2018, Janvier 2019
-
Pas de travaux à signaler sur ce brise-lames.
A l’inspection du 17 /02/2019
-
Les géotubes15, 17 et 18 sont à remplacer.
Précédent

Travaux de protection du rivage marin de la résidence Sahel Club des Pins: - 115/135

Suivant
