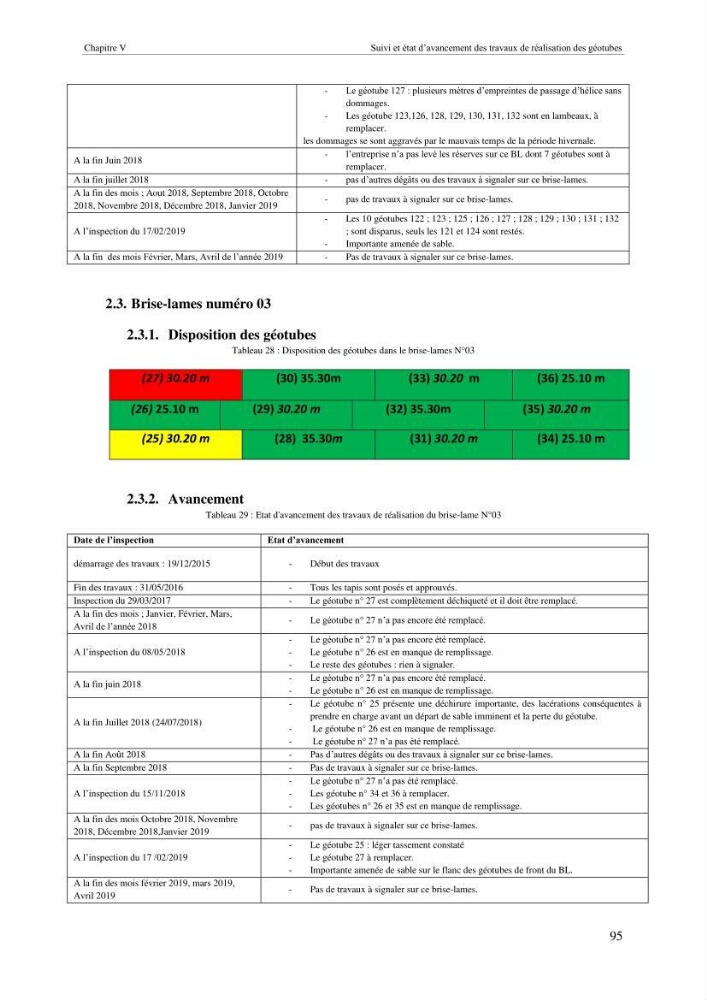

Chapitre V
Suivi et état d’avancement des travaux de réalisation des géotubes
95
-
Le géotube 127 : plusieurs mètres d’empreintes de passage d’hélice sans
dommages.
-
Les géotube 123,126, 128, 129, 130, 131, 132 sont en lambeaux, à
remplacer.
les dommages se sont aggravés par le mauvais temps de la période hivernale.
A la fin Juin 2018
-
l’entreprise n’a pas levé les réserves sur ce BL dont 7 géotubes sont à
remplacer.
A la fin juillet 2018
-
pas d’autres dégâts ou des travaux à signaler sur ce brise-lames.
A la fin des mois ; Aout 2018, Septembre 2018, Octobre
2018, Novembre 2018, Décembre 2018, Janvier 2019
-
pas de travaux à signaler sur ce brise-lames.
A l’inspection du 17/02/2019
-
Les 10 géotubes 122 ; 123 ; 125 ; 126 ; 127 ; 128 ; 129 ; 130 ; 131 ; 132
; sont disparus, seuls les 121 et 124 sont restés.
-
Importante amenée de sable.
A la fin des mois Février, Mars, Avril de l’année 2019
-
Pas de travaux à signaler sur ce brise-lames.
2.3. Brise-lames numéro 03
2.3.1. Disposition des géotubes
Tableau 28 : Disposition des géotubes dans le brise-lames N°03
(27) 30.20 m
(30) 35.30m
(33) 30.20 m
(36) 25.10 m
(26) 25.10 m
(29) 30.20 m
(32) 35.30m
(35) 30.20 m
(25) 30.20 m
(28) 35.30m
(31) 30.20 m
(34) 25.10 m
2.3.2. Avancement
Tableau 29 : Etat d'avancement des travaux de réalisation du brise-lame N°03
Date de l’inspection
Etat d’avancement
démarrage des travaux : 19/12/2015
-
Début des travaux
Fin des travaux : 31/05/2016
-
Tous les tapis sont posés et approuvés.
Inspection du 29/03/2017
-
Le géotube n° 27 est complètement déchiqueté et il doit être remplacé.
A la fin des mois ; Janvier, Février, Mars,
Avril de l’année 2018
-
Le géotube n° 27 n’a pas encore été remplacé.
A l’inspection du 08/05/2018
-
Le géotube n° 27 n’a pas encore été remplacé.
-
Le géotube n° 26 est en manque de remplissage.
-
Le reste des géotubes : rien à signaler.
A la fin juin 2018
-
Le géotube n° 27 n’a pas encore été remplacé.
-
Le géotube n° 26 est en manque de remplissage.
A la fin Juillet 2018 (24/07/2018)
-
Le géotube n° 25 présente une déchirure importante, des lacérations conséquentes à
prendre en charge avant un départ de sable imminent et la perte du géotube.
-
Le géotube n° 26 est en manque de remplissage.
-
Le géotube n° 27 n’a pas été remplacé.
A la fin Août 2018
-
Pas d’autres dégâts ou des travaux à signaler sur ce brise-lames.
A la fin Septembre 2018
-
Pas de travaux à signaler sur ce brise-lames.
A l’inspection du 15/11/2018
-
Le géotube n° 27 n’a pas été remplacé.
-
Les géotube n° 34 et 36 à remplacer.
-
Les géotubes n° 26 et 35 est en manque de remplissage.
A la fin des mois Octobre 2018, Novembre
2018, Décembre 2018,Janvier 2019
-
pas de travaux à signaler sur ce brise-lames.
A l’inspection du 17 /02/2019
-
Le géotube 25 : léger tassement constaté
-
Le géotube 27 à remplacer.
-
Importante amenée de sable sur le flanc des géotubes de front du BL.
A la fin des mois février 2019, mars 2019,
Avril 2019
-
Pas de travaux à signaler sur ce brise-lames.
