10 - LE PRINCIPE DU STOCKAGE DE GAZ EN CAVITÉS CREUSÉES DANS LE SEL
249

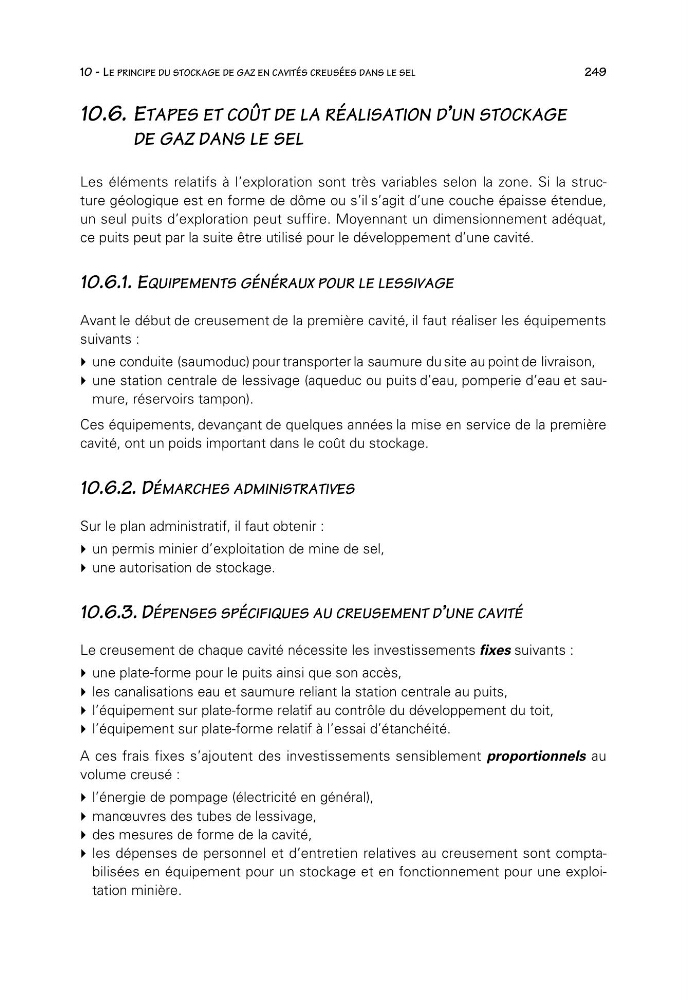

10.6. ETAPES ET COÛT DE LA RÉALISATION D’UN STOCKAGE
DE GAZ DANS LE SEL
Les éléments relatifs à l’exploration sont très variables selon la zone. Si la structure géologique est en forme de dôme ou s’il s’agit d’une couche épaisse étendue,
un seul puits d’exploration peut suffire. Moyennant un dimensionnement adéquat,
ce puits peut par la suite être utilisé pour le développement d’une cavité.
10.6.1. EQUIPEMENTS GÉNÉRAUX POUR LE LESSIVAGE
Avant le début de creusement de la première cavité, il faut réaliser les équipements
suivants :
une conduite (saumoduc) pour transporter la saumure du site au point de livraison,
une station centrale de lessivage (aqueduc ou puits d’eau, pomperie d’eau et saumure, réservoirs tampon).
Ces équipements, devançant de quelques années la mise en service de la première
cavité, ont un poids important dans le coût du stockage.
10.6.2. DÉMARCHES ADMINISTRATIVES
Sur le plan administratif, il faut obtenir :
un permis minier d’exploitation de mine de sel,
une autorisation de stockage.
10.6.3. DÉPENSES SPÉCIFIQUES AU CREUSEMENT D’UNE CAVITÉ
Le creusement de chaque cavité nécessite les investissements fixes suivants :
une plate-forme pour le puits ainsi que son accès,
les canalisations eau et saumure reliant la station centrale au puits,
l’équipement sur plate-forme relatif au contrôle du développement du toit,
l’équipement sur plate-forme relatif à l’essai d’étanchéité.
A ces frais fixes s’ajoutent des investissements sensiblement proportionnels au
volume creusé :
l’énergie de pompage (électricité en général),
manœuvres des tubes de lessivage,
des mesures de forme de la cavité,
les dépenses de personnel et d’entretien relatives au creusement sont comptabilisées en équipement pour un stockage et en fonctionnement pour une exploitation minière.
249
10.6. ETAPES ET COÛT DE LA RÉALISATION D’UN STOCKAGE
DE GAZ DANS LE SEL
Les éléments relatifs à l’exploration sont très variables selon la zone. Si la structure géologique est en forme de dôme ou s’il s’agit d’une couche épaisse étendue,
un seul puits d’exploration peut suffire. Moyennant un dimensionnement adéquat,
ce puits peut par la suite être utilisé pour le développement d’une cavité.
10.6.1. EQUIPEMENTS GÉNÉRAUX POUR LE LESSIVAGE
Avant le début de creusement de la première cavité, il faut réaliser les équipements
suivants :
une conduite (saumoduc) pour transporter la saumure du site au point de livraison,
une station centrale de lessivage (aqueduc ou puits d’eau, pomperie d’eau et saumure, réservoirs tampon).
Ces équipements, devançant de quelques années la mise en service de la première
cavité, ont un poids important dans le coût du stockage.
10.6.2. DÉMARCHES ADMINISTRATIVES
Sur le plan administratif, il faut obtenir :
un permis minier d’exploitation de mine de sel,
une autorisation de stockage.
10.6.3. DÉPENSES SPÉCIFIQUES AU CREUSEMENT D’UNE CAVITÉ
Le creusement de chaque cavité nécessite les investissements fixes suivants :
une plate-forme pour le puits ainsi que son accès,
les canalisations eau et saumure reliant la station centrale au puits,
l’équipement sur plate-forme relatif au contrôle du développement du toit,
l’équipement sur plate-forme relatif à l’essai d’étanchéité.
A ces frais fixes s’ajoutent des investissements sensiblement proportionnels au
volume creusé :
l’énergie de pompage (électricité en général),
manœuvres des tubes de lessivage,
des mesures de forme de la cavité,
les dépenses de personnel et d’entretien relatives au creusement sont comptabilisées en équipement pour un stockage et en fonctionnement pour une exploitation minière.
